Umbau Schulhaus Sandbuck Juli 2022 bis Dezember 2023
Liebe Eltern, liebe Neeracherinnen und Neeracher
Am 13. Februar wurde an der Urnenabstimmung der Kredit von 6,3 Mill. Franken für den Umbau des Schulhaus Sandbuck gutgeheissen.
Lesen Sie auf dieser Webseite jeweils aktuelles zum Verlauf der Bautätigkeit, organisatorische und logistische Massnahmen während bestimmter Bauphasen und alle weiteren Informationen zu diesem Umbau.
Die Baukommission publiziert in regelmässigen Abständen.
![]() ![]() |

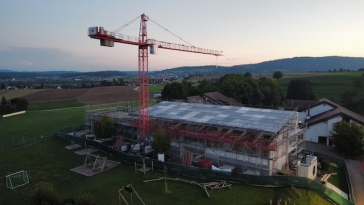

40. Woche 5. - 9. Juni 2023
Es ist soweit alles fertiggestellt - wir können einziehen! Die Schülerinnen und Schüler sowie auch ihre Lehrpersonen freuen sich sehr.
Wie bei jedem Um- bzw. Neubau gilt es, in den kommenden Tagen und Wochen die Mängelliste zu erstellen und diese dann nach und nach abzubauen.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

39. Woche 30. Mai - 2. Juni 2023
Es ist soweit - heute Freitag, 2. Juni 23 werden die wichtigen Arbeiten abgeschlossen - am Montag findet die Abnahme des Umbaus durch die Baukommission statt. Wie üblich bleibt in der kommenden Woche noch Zeit für letzte zu erledigende Arbeiten; diese konnte aus unterschiedlichen Gründen nicht auf den Tag genau fertiggestellt werden. So beispielsweise auf der Terrasse: Die grossen Storen werden am Dienstag mit der speziellen Hebevorrichtung eines mobilen Krans direkt an der Fassade befestigt. Am Mittwoch und Donnerstag findet dann noch das Verlegen der Bodenplatten statt. Im Innern werden Retouchen angebracht und auch die Reinigung schliesst nach und nach ihre Arbeit ab. Der Gärtner bleibt bis gegen Mittwoch und stellt in der näheren Umgebung vieles noch in Stand. Der Spielplatz ist nach wie vor erst eingeschränkt benutzbar - der Zugang zu allen Spielgeräten steht für die Sommerferien auf dem Programm.
In der kommenden Woche findet auch die Anlieferung verschiedener Möbel und Geräte für den 3. Stock statt. Die Vorbereitungen in der STB für das Zügeln sind in vollem Gange - am kommenden Wochenende ist der Umzug geplant. (Vor-)Freude herrscht!
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

37./38. Woche 15. - 26. Mai 2023
Endspurt - in 10 Tagen findet die Abnahme der ersten Umbauetappe statt. Deshalb wurden in den letzten beiden Wochen viele Arbeiten ausgeführt und beendet - oder sie stehen kurz vor dem Abschluss. Im Innern sind alle Holzkonstruktionen durch den Schreiner eingebaut und die beiden Lernwaben in den Spielräumen der STB montiert worden. Die Türen sind platziert und zum Einsetzen bereit. Beim Aufgang der neuen Treppe aus dem Trakt A in den obersten Stock sind die Platten gelegt - das Geländer folgt in der kommenden Woche. Ebenfalls vorgesehen sind für die kommende Woche: Der Rückbau des letzten Gerüstblocks aussen, die Sicherheitsabnahme SINA der Stromleitungen, die Inbetriebnahme des Monoblocks auf dem Dach mit allen Anschlüssen der Lüftung und der Heizung, die Funktionstests in der neue Küche, eine Vorabnahme des neuen Lifts im Treppenhaus 1 sowie der Einbau sämtlicher Schlösser der Schliessanlage. Daneben wird nach einem ausgeklügelten Plan bereits mit der Baureinigung begonnen. Ausserhalb des Gebäudes werden die Arbeiten an der Kanalisation beendet, so dass der Gärtner den Vorbereitungen für den Zugang zum Lift des Treppenhauses 1 zuwenden kann; daneben wird auch mit dem Rückbau des Werkplatzes südlich des Schulhauses begonnen. Wir hoffen alle auf einen weiterhin reibungslosen Ablauf.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

36. Woche 8. - 12. Mai 2023
Endlich - das Gerüst wird langsam abgebaut und auf einem kleinen Teil des Pausenplatzes zwischengelagert. Man sieht das Schulhaus wieder, den neuen 3. Stock - und es ist wieder hell in allen Zimmern des Trakt B. Ein letzter Teil wurde als Aufgang in den Südteil des neuen Stockwerks noch stehen gelassen.
Die Terrasse ist jetzt sichtbar, das Geländer im Vordergrund montiert. Dem Zimmermann konnte beim Anbringen der der letzten der unzähligen Eternit-Kacheln in luftiger Höhe zugeschaut werden.
Aktuell wird im neuen Treppenhaus 1 der Boden verlegt und muss anschliessend gut austrocknen, so dass verschiedenes Material über den Aufgang im Schulhaus nach oben transportiert werden kann.
Im Innern hat der Schreiner bereits verschiedenste Arbeiten für den Sanitär, den Elektriker oder den Maler vorbereitet. Ebenfalls nächste Woche werden sämtliche sanitarischen Geräte angeliefert und die Lernwaben in der STB eingebaut.
Es sind noch vier Wochen bis zum Umzug der Schulischen Tagesbetreuung STB in die neuen Räume.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

35. Woche 1. - 5. Mai 2023

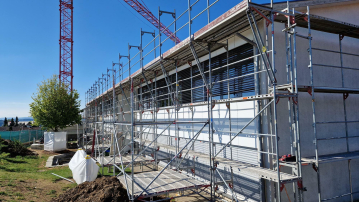

In dieser Woche sind - auch ohne Kran - an der Fassade die Maler- und Zimmermann-Arbeiten abgeschlossen worden. Ebenfalls sind, mit Ausnahme der Terrasse, alle Storen montiert. Auf der Terrasse ist alles abgedichtet, so dass im nächsten Schritt die Bodenplatten verlegt werden können.
In der kommenden Woche wird mit dem Abbau des Gerüstes begonnen - ein ’letzter‘ Teil muss vorerst bleiben, da der Zugang sowohl über die innere Treppe als auch über den neuen Treppenhausturm blockiert ist; im Turm wird der Boden verlegt und die Zeit für das Austrocknen beträgt 10 Tage! Auch bei der Treppe im Innern wird alles vorbereitet, damit die Bodenplatten verlegt werden können. Im Weiteren laufen im Inneren die Schreinerarbeiten sowie auch die Montage der Kücheneinrichtung auf Hochtouren. Ebenso sind die Decken in den Nassräumen für die kommenden Tage geplant. Der Sanitär bereitet in diesen Räumen die Installation der Geräte vor und schliesst die nächsten wichtigen Leitungen an. Es sind noch vier Wochen bis zum geplanten Übergabetermin.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

33./34. Woche 17. - 28. April 2023
Während der beiden letzten Aprilwochen in den Frühlingsferien ist einiges gelaufen. Von aussen am besten erkennbar: Der Kran ist weg! Alle schweren Gegenstände sollten nun oben sein - immer ein untrügliches Zeichen, dass eine Bauetappe bald zu Ende geht.

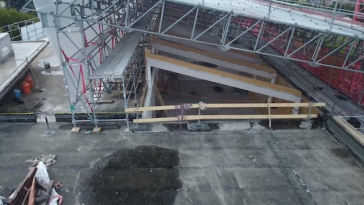

Auf dem Dach wurden die letzten Arbeiten beendet: Lüftungsrohre isoliert, PV-Anlage und Blitzschutz angehängt und die Seilsicherungen angebracht.
Aufgrund des launigen 'Aprilwetters’ mussten die verschiedenen Arbeiten durch die Bauleitung sehr flexibel von aussen nach innen und wieder zurück verlegt werden. Aussen wurde die Fassade fertig verputzt, auf der Terrasse mit Abdichten begonnen und erste grobe Reinigungsarbeiten an den bestehenden Fenstern und der Fassade vorgezogen. Im Innern ist der Küchenbauer mit Hochdruck daran, die verschiedenen Geräte einzubauen. Auch der Schreiner hat nun alles Material oben und kann mit dem Innenausbau beginnen. Im Weiteren sind in der kommenden Woche die Montage der Aussenstoren geplant sowie die nächsten Arbeiten im Bereich der Haustechnik: Elektriker, Sanitär, Heizungsmonteur und ’Lüftiger‘ werden anzutreffen sein.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

31./32. Woche 3. - 14. April 2023
Im ganzen oberen Stock sind jetzt die Böden gelegt und nun zur Schonung bereits wieder komplett abgedeckt worden. Der Bodenbelag des neuen Treppenhauses ist für die kommenden Woche vorgesehen. Auf dem Dach stehen die Spenglerarbeiten kurz vor dem Abschluss. Die Heizung wurde im grossen Monoblock angeschlossen, so dass ab der kommenden Woche über das System der Schule geheizt werden kann (ist hoffentlich nicht mehr lange nötig ..). In der grossen Gastroküche sind ein Grossteil der Lüftungselemente an der Decke angebracht. In der kommenden Woche werden zudem alle Türrahmen eingebaut, die Lamellenstoren montiert und schliesslich soll am 27./28. April der grosse Baukran abgebaut werden.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

30. Woche 27. - 31. März 2023
Der Bodenbelag im Bereich der Tagesbetreuung STB ist gelegt, trocken und bereits abgeschliffen - sieht toll aus! Dieser wird nun abgedeckt, damit er nicht beschädigt wird. Es laufen bereits die Vorbereitungen für den Boden im Teil Schulverwaltung/Schulleitung und Teamzimmer, welcher dann in den kommenden zwei Wochen ausgelegt wird. Im Treppenhaus 1 wird weiterhin der Lift zusammengebaut, der Plattenleger beginnt mit der Arbeit in den Toiletten in der STB und in der Küche soll als letztes noch der spezielle Epoxy-Boden eingelegt werden.
An der Fassade werden die Gipser-Arbeiten abgeschlossen und auf dem Dach die letzten Abdichtungen angebracht. Wir sind zeitlich weiterhin ‘im Fahrplan’.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

29. Woche 20. - 24. März 2023
Die ersten beiden Schichten des Haltoplex-Bodens in der STB wurden gelegt und abgeschliffen - in der kommenden Woche sind die beiden letzten Schichten an der Reihe. Im weiteren geplant sind Gipserarbeiten an der Fassade. Auch erfolgt die Anlieferung des neuen Lifts für das Treppenhaus 1, welcher danach in gut zweiwöchiger Arbeit eingebaut wird.
Auf dem Dach sind sämtliche Lüftungsanschlüsse erfolgt und an der PV-Anlage werden die letzten Panels angebracht und angeschlossen. Bevor im Innern der Boden auf der Südseite verlegt wird und wieder eine zweiwöchige ‘Trockenzeit’ eingeplant ist, werden vom Elektriker noch die meisten Lampen montiert.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

28. Woche 13. - 17. März 2023

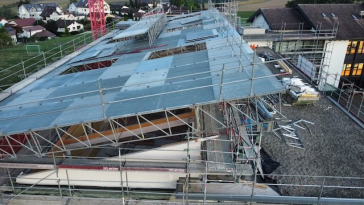

Das ganze Kies ist jetzt oben auf dem Dach, der Monoblock ebenfalls - die PV-Panels sind zur Hälfte bereits montiert und bis Ende der kommenden Woche auf dem ganzen Dach sowohl verteilt als auch verkabelt. Im neuen Treppenhaus werden die Decken geschliffen und der Zimmermann wird bis Ende der nächsten Woche voraussichtlich die Fassadenarbeiten am Treppenhaus beendet haben. Ab der nächsten Woche wird im nördlichen Bereich des Aufbaus der Haltoplex-Boden eingelegt - deshalb sind keine anderen Arbeiten auf dieser Seite möglich. Im südlichen Teil werden im Innern die Gipserarbeiten abgeschlossen, die Rundfenster eingebaut und auch bereits die Deckenleuchten montiert. Es geht vorwärts - zeitlich immer noch auf Kurs.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

27. Woche 6. - 10. März 2023
Das Wetter und vor allem die starken Winde führten diese Woche zu allerlei zusätzlichen Aktivitäten auf dem Dach. Da noch nicht alles beschwert und befestigt ist, wurden verschiedene Platten und Plastikmatten vom Dach geweht. Am kommenden Dienstag nun wird Kies für eine 8 cm dicke Schicht auf das Dach gepumpt - damit sollte dann alles genügend fixiert und beschwert sein. Anschliessend kann mit der Montage der einzelnen Module der PV-Anlage begonnen werden.
Im Inneren hat der Gipser bereits über die Hälfte der Räume mit einem Grundputz belegt; gegen Ende der kommenden Woche ist diese Arbeit abgeschlossen. In der grossen Küche werden Lüftungsrohre angebracht und Platten verlegt.
Am kommenden Freitag soll dann der grosse Monoblock für die Lüftungsanlage mit dem Kran auf das Dach gebracht und auf dem dafür vorbereiteten Sockel befestigt werden.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

25./26. Woche 20. Feb. - 3. März 2023
In den beiden Ferienwochen wurden an der Fassade die grössten Arbeiten erledigt. Auf dem Dach ist alles soweit vorbereitet, dass anfangs Woche mit der Unterbodenkonstruktion für den Aufbau der PV-Anlage begonnen werden kann. Die vielen ‘Auswüchse’, welche über Röhren und Kabel aus der Decke herausragen, wird die Anordnung der einzelnen PV-Panels nicht ganz einfach machen. Im Innern wurden sämtlich Anschlusskabel für das Netzwerk hinunter ins Erdgeschoss geführt und an einen neuen Switch angeschlossen.
In der kommenden Woche wird in der grossen Küche einiges begonnen: Das Anbringen sämtlicher Lüftungskanäle mit der Integration der grossen Abzugshaube sowie auch die Arbeiten des ‘Plättlilegers’. Die Gipserarbeiten für das Verputzen der Wände sind zur Hälfte abgeschlossen.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

24. Woche 13. - 17. Feb. 2023
Der Anhydritboden in sämtlichen Räumen, ausser der Küche und dem neuen Treppenhaus, ist verlegt, schon angetrocknet und somit auch begehbar. Ein Rundgang zum jetzigen Zeitpunkt gibt einem bereits ein Gefühl, wie es sein wird, wenn alles fertig gebaut ist!
Bereits heute Freitagnachmittag finden die letzten Kernbohrungen hinunter zum Rack für die vorhandenen Elektrokabel statt.
In der kommenden ersten Woche der Sportferien sollen die Unterlagsboden in der Küche und im Treppenhaus eingezogen werden.
Auf dem Dach laufen die Arbeiten weiter - die Vorbereitungen sowohl für die Lüftung als auch für die PV-Anlage sind abgeschlossen.
In den Innenräumen arbeiten in der kommenden Woche neben dem Elektriker auch noch der Türbauer und der Gipser.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

23. Woche 6. - 10. Feb. 2023
Auf dem Dach hat der Spengler die letzten Abschlussprofile angebracht. Der Elektriker hat verschiedenste Vorbereitungen für das Schalt-Tableau und den Zusammenzug der Verbindungen zum Rack im Erdgeschoss ausgeführt. Ebenfalls in dieser Woche wurden sämtliche Röhrchen für die Bodenheizung verlegt, sodass in der kommenden Woche ab Dienstag mit dem Verlegen des Anhydritbodens begonnen werden kann. Dies in allen Räumen ausser der Küche und dem Treppenhaus 1, welche je einen separaten Bodenbelag erhalten. Zudem werden die Zargen aller Fenster aussen für die Montage erwartet.
Gegen Ende der Woche - am Freitag, 17. Februar - wird nochmals eine grosse Kernbohrung durchgeführt, welche den Weg aller EDV-Kabel ins bestehende Rack im Materialraum des Kindergartens möglich macht.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

22. Woche 30. Jan. - 3. Feb. 2023
Die Schüttung der Etappe 3 (Teamzimmer, Schulverwaltungs- und Schulleitungsbüro) konnte planmässig durchgeführt werden. Diese wird nun rasch trocknen, so dass nach der Fertigstellung der Dämmungen ab der kommenden Woche auf der ganze Fläche mit dem Verlegen der Rohre für die Bodenheizung begonnen werden kann. An der Fassade werden weiterhin die Eternitplatten befestigt und auf dem Flachdach sind die Arbeiten an Abdichtungen und Isolationen in vollem Gange. Um das neue Treppenhaus 1 herum sind Arbeiten im Erdbereich zur Vorbereitung auf das Anbringen der Fassade vorgesehen.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

21. Woche 23. - 27. Januar 2023
Die Arbeiten im Innern sind abgeschlossen - der Sanitär isoliert am kommenden Montag die letzten Leitungen, so dass am Dienstag auch in der Bauetappe 3 geschüttet werden kann. Die Etappen 1 und 2 der Tagesbetreuung erhalten bereits Dämmung und Trittschall-Installationen. Auf dem Dach werden Schritt für Schritt Flächen enteist - bei den aktuellen Temperaturen nicht anders machbar - und zur Isolation vorbereitet. Der Zimmermann hat mit dem Anbringen der kleinen Eternitplatten begonnen - dies wird ihn noch eine Weile beschäftigen ..
Gleichzeitig werden die ersten Vorbereitungen für das Verlegen des Anhydritbodens in der Woche 7 getätigt.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

20. Schulwoche 16. - 20. Jan. 2023
In dieser sehr kalten Woche, in welcher das ganze auf dem Dach liegende Wasser gefroren ist, wurden ausserhalb einzig durch den Zimmermann an der Fassade die ‚Roste’, welche für die Montage der Eternitplatten gebraucht werden, montiert.
Im Innern arbeitete der Sanitär an den Anschlüssen der Küchenleitungen an das bestehende Netz und der Elektriker koordinierte die unzähligen Kabel, welche am Rack im Untergeschoss angeschlossen werden.
Die Schüttung der Etappe 3 wurde auf die kommende Woche geschoben. Und wie immer bei schwierigen Wetterbedingungen wurde viel in die Organisation der in den kommenden Wochen folgenden Arbeiten investiert und Termine fixiert.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

19. Schulwoche 9. - 13. Jan. 2023
In dieser ersten 'vollen‘ Arbeitswoche sind hauptsächlich verschiedene Vorbereitungen für die Schüttung der Etappe 3, dem ‘südlichen’ Teil des Traktes - getroffen worden; anfangs der kommenden Woche wird diese Arbeit abgeschlossen.
Auf den bereits geschütteten Etappen 1 und 2 finden erste Arbeiten zu Dämmung und Trittschall statt - zusätzlich werden erste Vorbereitungen zur Verlegung der Bodenheizung angestossen. An der äusseren Hülle des Gebäudes verrichten der Spengler im Bereich des Flachdaches und der Zimmermann an der Fassade im Zusammenhang mit den Eternitplatten ihre Arbeiten.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

Stand der Arbeiten in der letzten Woche vor den Weihnachtsferien
Nun ist die Schüttung in den Bereichen 1 und 2 gemacht; an den Orten mit nur wenigen Leitungsrohren konnte mit Isolationsmaterial gearbeitet werden. Das flüssig gegossene Material wird nun in den kommenden beiden Wochen austrocknen. Im weiteren müssen einzelne Fenster im Treppenturm noch justiert und nachträglich eingebaut werden. Alle anderen Fenster sind grösstenteils bereits abgedichtet. Auch die Haustechnik schliesst die Arbeiten bis morgen Freitag, 23. Dez. 2022 ab. Anschliessend ruht die Baustelle bis zum Schulbeginn am 9. Jan. 2023.
Frohe Weihnachten und alles Gute für das neue Jahr!
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

17. Schulwoche 12. - 16. Dez. 2022
In dieser Woche wurden die letzten Fenster der drei Bauetappen eingebaut; morgen Samstag 17. Dez. 22 sind noch die letzten grossen Fenster im neuen Treppenaufgang auf der Nordseite an der Reihe.
Die unzähligen Meter Kabel in den Bauetappen 1 und 2 sind nun verlegt und bereit für die bevorstehende Schüttung. Dabei wird ein flüssiges Gemisch aus Zement und weiteren Materialen auf dem Boden verteilt, welches dann langsam trocknet und in diesen Bereichen den Unterlagsboden bildet. In der Bauetappe 3 werden von den verschiedenen Installateuren noch bis zu den Weihnachtsferien die letzten Leitungen an Boden und Wänden fixiert.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

16. Schulwoche 5. - 9. Dez. 2022
Zum Ende dieser Woche (inkl. Arbeit morgen Samstag) sollen alle Fenster eingebaut sein. Im Übrigen wurden diese Woche Dutzende Meter an Leitungen aller Art verlegt (siehe Fotos). Diese Arbeiten werden auch noch die ganze kommende Woche über weitergeführt, so dass bei günstigen Witterungsverhältnissen in der Woche 51 mit der Schüttung der Bauetappen 1 und 2 begonnen werden kann.
Gegen Ende der kommenden Woche werden voraussichtlich auch erste Arbeiten an der Fassade stattfinden. Dies kann bedeuten, dass sich vermehrt Arbeiter auf dem Gerüst bewegen, was wiederum zur Ablenkung der Kinder führen kann. Zwei Möglichkeiten als Reaktion: Rollläden herunterlassen oder den Arbeitern bei ihrem Tun zuschauen.
Einzelne Bohrgeräusche (vermutlich eher über den Zimmern 17 und 18) können durch den Elektriker hervorgerufen werden: Er muss noch verschiedene Kabelschienen auf dem Boden fixieren.
Es geht vorwärts.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

15. Schulwoche 28. Nov. - 2. Dez. 2022
Diese Woche wurden Arbeiten im Bereich der Haustechnik weitergeführt, einige Fenster eingesetzt und mit gelegentlichen Kernbohrungen Anschlüsse der Leitungen an das bestehende Netz vorbereitet.
In der kommenden Woche sollen die letzten Fenster geliefert und auch eingesetzt werden. Im Bereich der Haustechnik werden ab Mitte Woche drei weitere Kernbohrungen nötig, welche den Anschluss an die geplante PV-Anlage auf dem gesamten Flachdach ermöglicht. Wenn alles nach Plan läuft, sind Ende der Woche die Haustechnik-Arbeiten der Bauetappe 1 (STB) abgeschlossen.
![]() ![]() ![]() ![]() ![]() ![]() ![]() |

14. Schulwoche 21. - 25. Nov. 2022
Diese Woche konnte die 3. Etappe (Lehrerzimmer, SV- und SL-Büro) gestellt werden - inkl. Dachaufbau und Abdichtungen.
Im Innern wurden verschiedene Leitungen vorbereitet - daran wird auch in den kommenden Wochen weitergearbeitet. Ebenso montiert der Fensterbauer noch ausstehende grosse und kleinere Fenster. Sanitär-, Elektro- sowie auch Heizungs- und Lüftungsarbeiten können nun unter Dach weitergeführt werden, so dass die sogenannte ‘Schüttung’ noch vor den Weihnachten durchgeführt werden kann.
Es wird in der kommenden Woche auch wieder vereinzelt zu Kernbohrungen kommen - der Anschluss der Leitungen an das bestehende Netz steht an. Die Bauleitung ist bestrebt, die Lärmimmissionen möglichst auf ’unterrichtsfreie Zeiten’ zu legen - das wird sich aber wohl kaum vollständig umsetzen lassen.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

13. Schulwoche 14. - 18. Nov. 2022
Regen und stürmische Böen machten diese Woche den Arbeitern das Leben schwer. Die Arbeiten der Zimmerleute, Elektriker und der Haustechnik im Innern der bereits bestehenden Bauteile konnten nach Programm durchgeführt werden. In den bestehenden Bauetappen konnten die meisten Fenster bereits eingesetzt werden. Auch wurden die ersten Wände der letzten Bauetappe 3 auf dem südlichen Teil des Daches ‘gestellt’ und fixiert.
In der kommenden Woche sollen auch noch die restlichen Wände aufs Dach kommen, so dass - bei trocknem Wetter - der Deckel auf die bestehenden Wände montiert werden kann. Zudem führen der Fensterbauer, die Zimmerleute und auch die Handwerker im Bereich der Haustechnik ihre Arbeiten weiter.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

12. Schulwoche 7. - 11. Nov. 2022
Das alles hat diese Woche stattgefunden: Der Liftschacht ist erweitert und angepasst, erste Fenster im Bereich der neuen STB eingesetzt worden und der Sanitär hat die verschiedenen Anschlüsse an das bestehende Leitungsnetz vorbereitet. Erneut durften einige Klassen mit den entsprechenden Sicherheitsvorkehrungen einen kurzen Blick auf die Baustelle werfen.
Je nach den zu erwartenden Wetterbedingungen sollen auch in der kommenden Woche neben dem Aufstellen und Verankern diverser Stahlstützen hauptsächlich Arbeiten im Innern (Elektriker, Zimmermann, Fensterbauer und Sanitär) vorangetrieben werden. Sobald trockene Verhältnisse vorausgesagt werden, wird der Aufbau der letzten Bauetappe in Angriff genommen.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

11. Schulwoche 31. Okt. - 4. Nov. 2022
In dieser Woche wurden sowohl die Arbeiten rund um die Erweiterung des Liftschachts sowie auch die gesamte zweite Bauetappe (Küche und die beiden Essräume) abgeschlossen. Vor allem die diversen Bohrungen in den Beton im Liftbereich und auch einige Anpassungen bei Holzelementen waren nochmals sehr laut und verlangten eine flexible Anpassung des Unterrichts in den darunter liegenden Schulräumen im Trakt B.
In der kommenden Woche sollten - laut Bauleitung - vergleichsweise ’ruhige‘ Arbeiten stattfinden.
Die Zimmerleute sind mit dem Aufstellen der neuen Elemente der dritten Bauetappe beschäftigt; bei gutem Wetter werden dann auch gleich die Dachelemente ’eingeflogen’ und die einzelnen Einheiten geschlossen und abgedichtet. Daneben sollen auch die ersten Fenster eingebaut werden. Und auch schon erste Besucher durften sich - mit den entsprechenden Sicherheitsvorkehrungen - auf dem Dach ein Bild der aktuellen Bausituation machen.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

10. Schulwoche 24. - 28. Okt. 2022
In dieser Woche sind die Abdeckungen bei den ersten aufgestellten Wänden fertiggestellt worden. Auch wurden auf dem Dach bereits die Vorbereitungsarbeiten für die zweite Bauetappe in Angriff genommen - das Stellen der Wände für die Küche und die anliegenden beiden Essräume.
Sollte das Wetter stabil bleiben, wird in der kommenden Woche auch gerade das Dach daraufgesetzt.
Und wenn der angekündigte Regen doch bereits am Mittwoch eintrifft, müssen die Wände separat mit Plastik abgedeckt werden.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

Herbstferien 8. und 9. Woche, 10. - 21. Okt. 2022
Es ist einiges ‘gegangen‘ während der beiden Wochen in den Herbstferien .

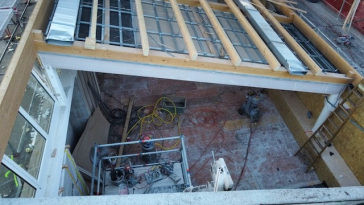

Zum einen wurde die Decke für die Erweiterung des Treppenhauses in den 3. Stock aufgeschnitten und die neue Treppe dafür betoniert.
Zum andern wurden in den Korridoren Stahlstützen eingepasst, welchen dereinst die Deckenlast des neuen dritten Stockwerks mittragen werden.

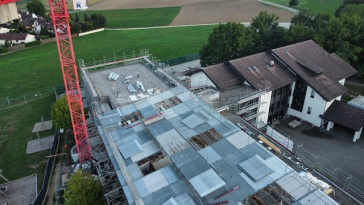

Am offensichtlichsten sind jedoch die bereits gestellten Holzbauelemente auf dem Dach - der Neubau wächst. In der ersten Etappe werden die Wände der STB und der Küche aufgestellt.
Es ist ein faszinierendes Schauspiel, dem Kran beim Heranfahren eines dieser vorgefertigten Elemente zu folgen und den Arbeitern auf dem Dach beim ’Einpassen’ der Wand oder des Deckenelements zuzuschauen.
![]() ![]() ![]() ![]() ![]() ![]() ![]() |

7. Schulwoche 3. - 7. Okt. 2022

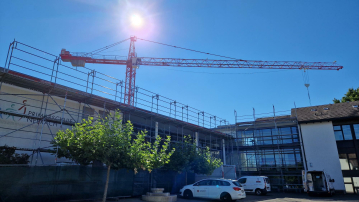

In dieser Woche wurde das Notdach zurückgebaut. Das Gerüst wird nun entsprechend der weiteren Anforderungen des Bauprogramms angepasst und vorbereitet. Gleichzeitig sind die Wände des Treppenhausturm hochgezogen worden.
Im Innern sind die drei Schulzimmer unter dem neuen Dach wieder so weit im ‘früheren’ Zustand, dass diese wieder eingerichtet werden können. In den kommenden beiden Wochen werden im Trakt B einige Stahlstützen gestellt und im Treppenhaus der Durchbruch für die Erweiterung der Treppe vorbereitet.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

6. Schulwoche 26. - 30. Sept. 2022
In dieser Woche wurden die Zimmer weiter wieder hergestellt - die Kasten eingesetzt, die Lampen angeschlossen, Rollläden geprüft, Bodenschutz entfernt u.a.,so dass ab Montag mit den Malerarbeiten begonnen werden kann; kleinere Arbeiten werden laufend nachgeführt.
Im Aussenbereich wurde die Decke mit Dampfsperren und weiteren Arbeiten abgedichtet, so dass in der kommenden Woche mit dem Rückbau der Notdaches begonnen werden kann.
Ebenfalls in der kommenden letzten Woche vor den Herbstferien wird der Staubvorhang im Korridor entfernt und von Mittwoch bis Freitag findet die Baureinigung in allen Räumen statt, sodass dem ‘Rück’-Zügeltermin vom Dienstag, 11. Oktober, nichts mehr im Wege stehen sollte.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

5. Schulwoche 19. - 23. Sept. 2022
Die Arbeiten schreiten zügig voran - diese Woche vor allem im Innern der Räume: Die Verkleidung der Deckenkonstruktion, die Vorbereitungen für das Anbringen der Lampen, erste Wieder-Einbauten der Kästen.
Im Freien wird noch bis zum kommenden Mittwoch gewartet, bis der Beton des neuen Bodens vollständig getrocknet ist. Danach wird alles provisorisch abgedichtet, damit in der Woche vor den Herbstferien das Notdach Schritt für Schritt abgebaut werden kann.
![]() ![]() ![]() ![]() ![]() ![]() ![]() |

4. Schulwoche 12. - 16. Sept. 2022
In der vergangenen Woche wurden die letzten Betonplatten mit dem Kran auf die Stahlträger eingepasst. Anschliessend konnten die Armierungseisen nach und nach verlegt und alles weitere für das Giessen der Betondecke vorbereitet werden. Die ganze Decke ist nun ’gelegt’ und kann austrocknen. Danach wird mit dem Abdichten des gesamten Daches begonnen. Im Innern sind die ersten Gipser- und Elektrikerarbeiten am Laufen.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

3. Schulwoche 5. - 9. Sept. 2022
Die grossen Schneidearbeiten mit der riesigen Fräse sind gemacht – diese Lärmquelle wird wegfallen. Bereits sind auch die Stahlträger eingesetzt. In der kommenden Woche werden nun vorgefertigte Betonelemente zentimetergenau aufgelegt und festgeschraubt. Anschliessend wird darauf eine Betondecke gefügt. Gegen Ende der Woche wird diese Betondecke dann ein erstes Mal abgedichtet und – wenn das Wetter mitspielt – das Notdach zurückgebaut.
![]() ![]() ![]() ![]() ![]() ![]() ![]() |

2. Schulwoche 29. Aug. - 2. Sept. 2022
Die Arbeiten an der noch bestehenden Decke schreiten weiter voran – zwischenzeitlich ist der Lärm entsprechend präsent. Mittlerweile sind die Oberlichter entfernt, die Holzbalken und die darunterliegenden Binder werden bis Anfang nächster Woche geschnitten und - spektakulär mit dem Kran - abtransportiert sein.
Gleichzeitig ist auch der Sockel des Eingangsturms zu neuen STB am Entstehen.
![]() ![]() ![]() ![]() ![]() ![]() ![]() ![]() |

1. Schulwoche 22. - 26. Aug. 2022
Gegen Ende der ersten Schulwoche haben die ersten ‚lauten, gut hörbaren’ Arbeiten begonnen. Das Dach über dem alten Trakt B wurde etappenweise aufgeschnitten und das Betondach in einzelnen Blöcken mit dem Kran Stück für Stück nach unten gebracht. Dafür wurde das Notdach jeweils am Ort des Eingriffs geöffnet und danach wieder geschlossen. Für kurze Zeit, das wird auf den Fotos ersichtlich, konnte von oben in die Schulzimmer ‚‘hineingeschaut’ werden.
![]() ![]() ![]() ![]() ![]() ![]() |

SpatenstichAm Montag, dem 15. August, wurde der Umbau im Schulhaus Sandbuck von der Baukommission und den beiden Architekten mit dem Spatenstich auch noch offiziell eröffnet. Andy Graf, Schulpflege Primarschule Neerach, Vorstand, Infrastruktur, Sicherheit (ASGS) und ICT |
